公司表示,计划建设一个规模为500mw的风场,安装40~45台11~13mw风机,电价零补贴。

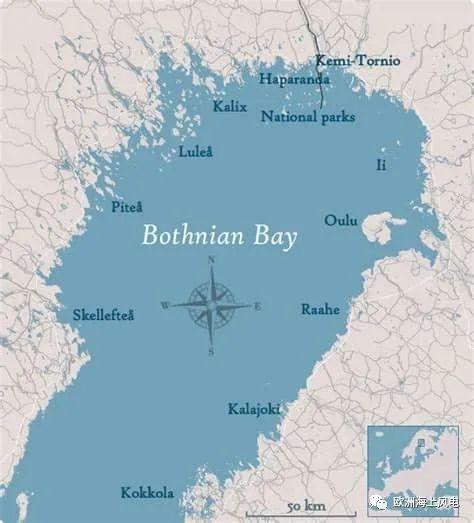

目前,开发商已提交场址所在地,bothnia湾135平方公里海域的环境影响评估报告,同时,陆上并网设施的规划工作也已开始。
以上审批工作大约需要一年时间,如果一切顺利,项目将于2023年开工,2025年建成投运。项目还得到了政府2000万欧元的资金支持。
本项目的开发商suomen hytytuuli也曾有过海上风电开发经验,2017年完成了一个近海示范项目,使用了10台西门子歌美飒4mw风机(功率提升至4.2mw),总装机容量42mw。
芬兰可再生能源发展迅猛,政府计划在2035年成为全球首个无化石能源的国家,但由于临近北极圈,开发海上风电场难度较大,本次尝试就是希望能在极地附近有所突破。
根据芬兰风能协会的数据,目前芬兰国内规划的风电项目有18.5gw,建设中的有2.19gw。其中,490mw由政府统一招标,得到政府补贴,另外1.75gw则没有补贴。
