巴基斯坦卡西姆电站2020年双机c级检修提前8天完成-凯发官网首页

2020-12-04分类:电力资讯 / 电力资讯来源:甘肃能源公司 作者:张小亮
凯发官网首页-凯发k8国际娱乐官网入口 此次检修由甘肃能源公司下属巴基斯坦分公司牵头实施,电力运维管理公司配合完成。系甘肃能源公司首次自主实施的海外大型电站检修工作。机组修后实现了锅炉水压试验、锅炉点火、汽轮机冲转、发电机并网等多个一次成功,两台机组检修工期较原计划总体提前8天。

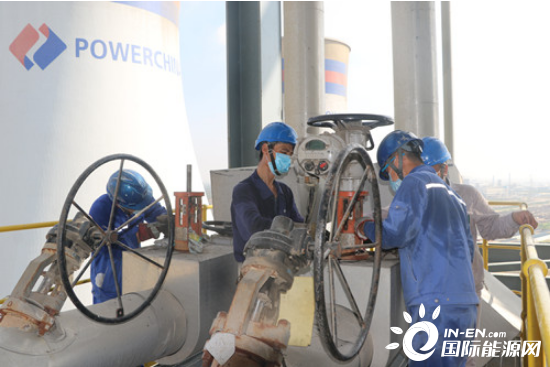

当地时间11月24日8点51分,巴基斯坦卡西姆港2×66万千瓦燃煤电站2号机组检修后启动一次并网成功,标志着电站2020年双机c级检修圆满完成。

此次检修由甘肃能源公司下属巴基斯坦分公司牵头实施,电力运维管理公司配合完成。系甘肃能源公司首次自主实施的海外大型电站检修工作。机组修后实现了锅炉水压试验、锅炉点火、汽轮机冲转、发电机并网等多个一次成功,两台机组检修工期较原计划总体提前8天。

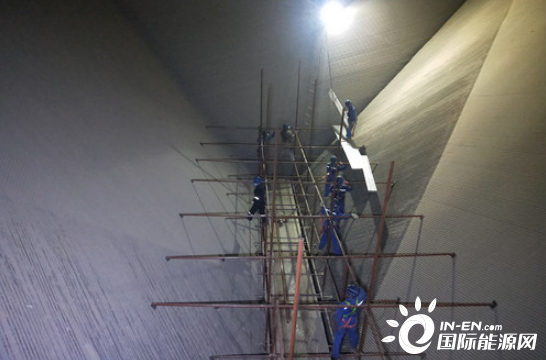

在新冠肺炎疫情常态化防控的形势下,巴基斯坦分公司主动担当,在今年2月初前瞻性提出并采用状态性检修和计划性检修相融合的全新模式,科学评估机组运行状况,加强机组运行监控,充分利用设备备用、机组调停及设备改造等机会,见缝插针,分秒必争,在最短时间内完成状态性检修,有效降低了设备失备带来的风险,确保了状态性检修工作安全开展。在为期半年的状态性检修工作中,现场人员努力克服长时间连续高负荷工作造成的心理及身体压力,攻坚克难,披荆斩棘。9月30日已完成整个c修任务的40%,为机组计划性检修顺利展开创造了先决条件。

面对巴基斯坦新冠疫情防控形势趋紧,国际航班受限,备品备件到货困难、现场人力资源不足、厂家支持缺乏、组织协调难度大等多重不利因素,巴基斯坦分公司从人员、物资、技术措施、组织管理、后勤保障等5个方面入手落实落细,为计划性检修工作高效开展提供了坚强保障。巴基斯坦分公司与业主单位海投卡西姆发电公司及兄弟单位电力运维管理公司密切配合、相互补位,在c修指挥部的统一指挥、统一协调、统一管理下,坚持安全、质量、工期齐抓共管,实现了c修质量优良、工期可控、安全有保障。

此次年度c级检修策划项目1177项,过程中发现问题及时扩大检修范围临时增加检修项目177项,共计完成检修项目1354项,完成率115 %,过程中治理隐蔽性缺陷及问题 78项。

通过本次c修,卡西姆港燃煤电站机组设备运行可靠性、经济性也得到了进一步提升。截至当地时间11月27日,电站年度累计发电量突破80亿千瓦时。
